IT-Campus Erweiterung
IT-Campus Erweiterung
IT-Campus Erweiterung
Umbau eines historischen Gebäudes zu modernen Büroflächen.
Umbau eines historischen Gebäudes zu modernen Büroflächen.
Umbau eines historischen Gebäudes zu modernen Büroflächen.

Umbau läuft
Umbau läuft
Umbau läuft
Letztes Update: 26.02.2026
Letztes Update: 26.02.2026
Letztes Update: 26.02.2026



Ein kurzer Überblick
Ein kurzer Überblick
Ein kurzer Überblick
Projekt in Entwicklung
Projekt in Entwicklung
Auf dem IT-Campus entstehen rund 500 m² neue Büroflächen in einem liebevoll wiederhergestellten ehemaligen Pferdestall aus dem Jahr ca. 1900 aus solidem Ziegelmauerwerk.
Auf dem IT-Campus entstehen rund 500 m² neue Büroflächen in einem liebevoll wiederhergestellten ehemaligen Pferdestall aus dem Jahr ca. 1900 aus solidem Ziegelmauerwerk.
Der besondere Charme des Bestandsgebäudes bleibt erhalten und wird mit einer effizienten, modernen Gebäudeinfrastruktur kombiniert.
Der besondere Charme des Bestandsgebäudes bleibt erhalten und wird mit einer effizienten, modernen Gebäudeinfrastruktur kombiniert.

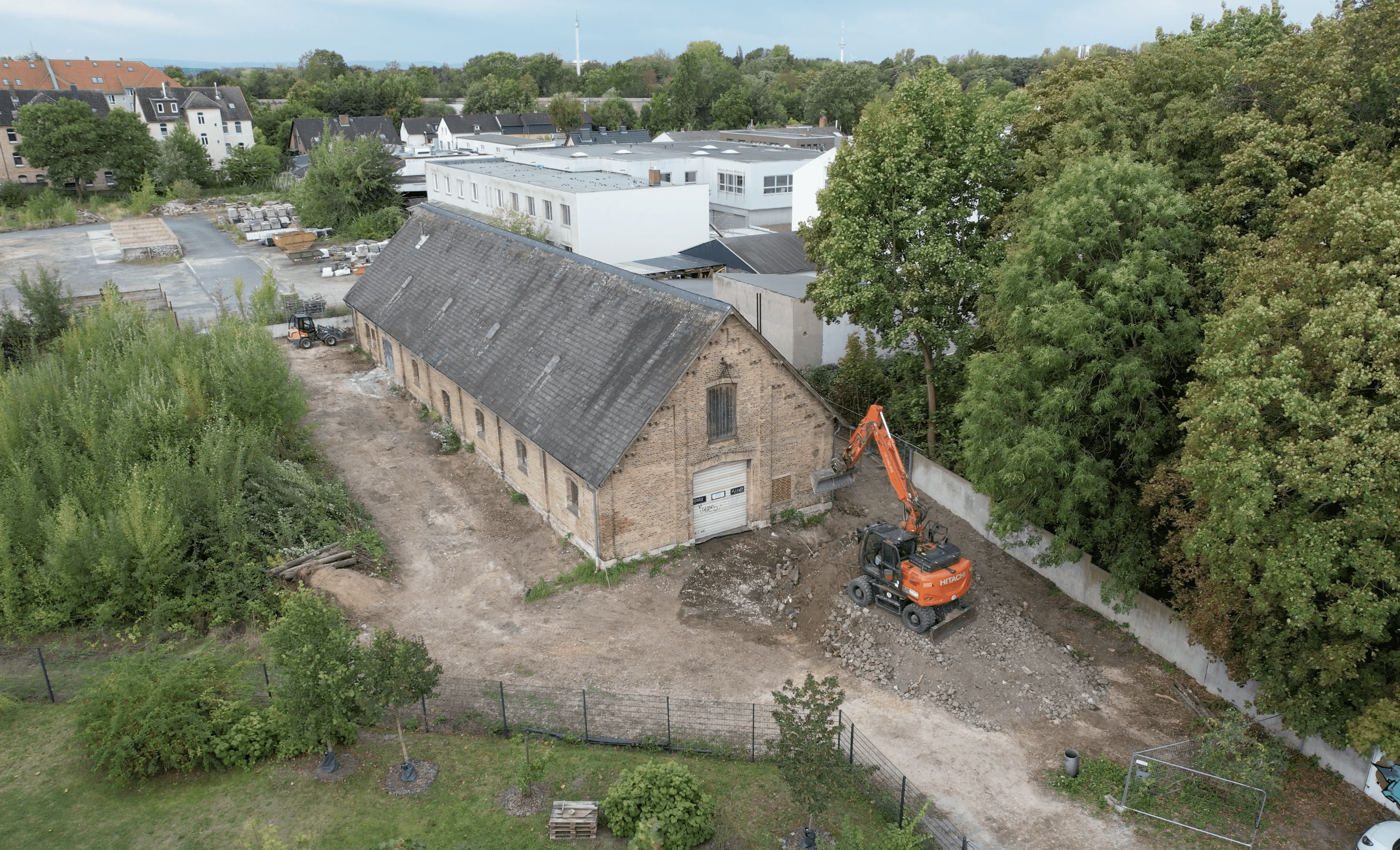

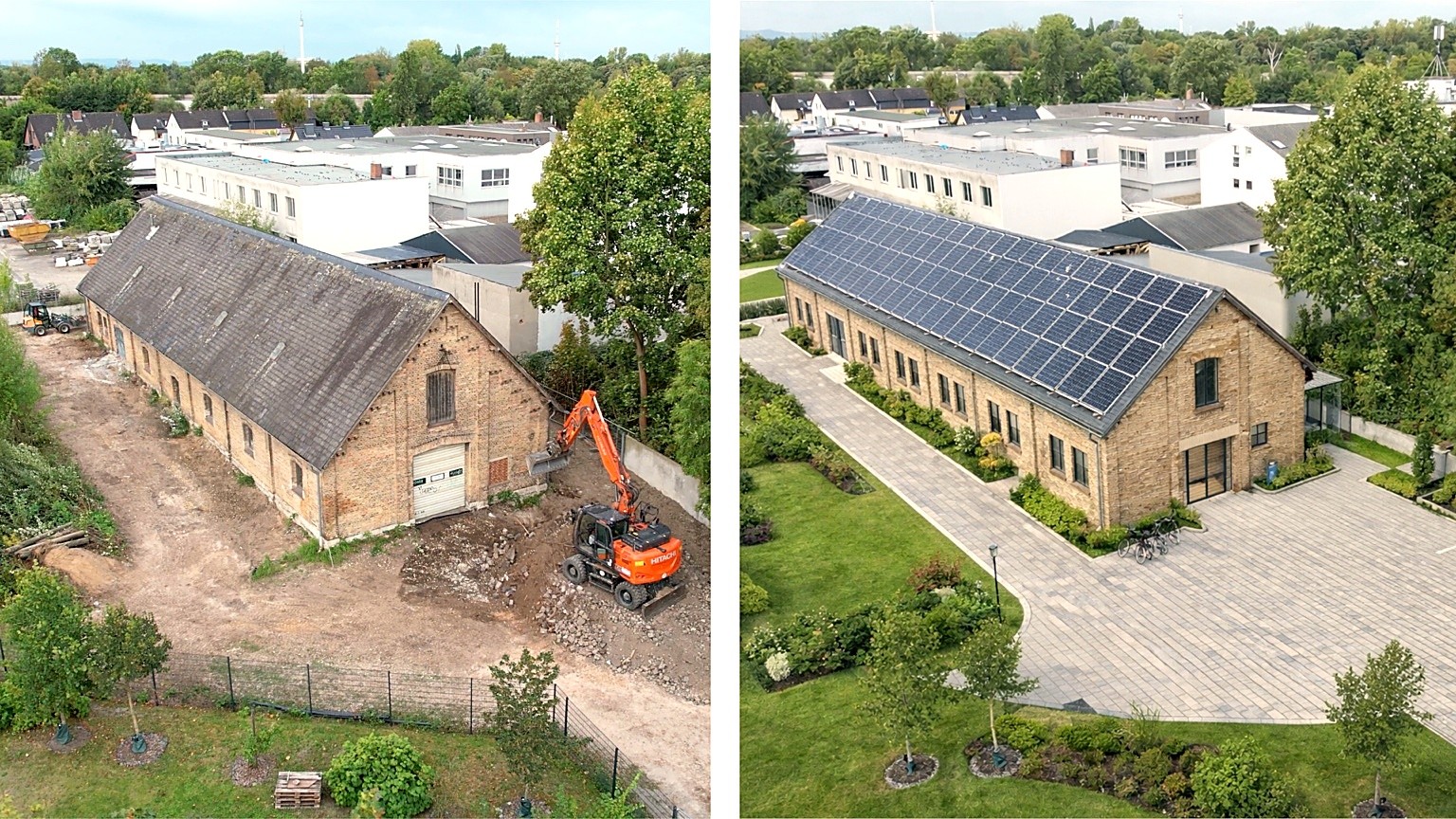

Realität
Realität
Vision
Vision

Erhalt und Modernisierung eines historischen Gebäudes
Erhalt und Modernisierung eines historischen Gebäudes

Schaffung hochwertiger Büroflächen
Schaffung hochwertiger Büroflächen

Nachhaltige und zukunftsorientierte Entwicklung
Nachhaltige und zukunftsorientierte Entwicklung



Bautagebuch
Bautagebuch
Bautagebuch
Verfolgen Sie den Umbau des historischen Gebäudes und bleiben Sie auf dem Laufenden.
Verfolgen Sie den Umbau des historischen Gebäudes und bleiben Sie auf dem Laufenden.
Verfolgen Sie den Umbau des historischen Gebäudes und bleiben Sie auf dem Laufenden.

25. Oktober 2025
Beginn der Geländevorbereitung
Umfeld wurde freigeräumt, Bewuchs entfernt und der unebene, verschmutzte Boden teilweise abgetragen, um eine saubere Grundlage für die Neugestaltung zu schaffen.

15. Dezember 2025

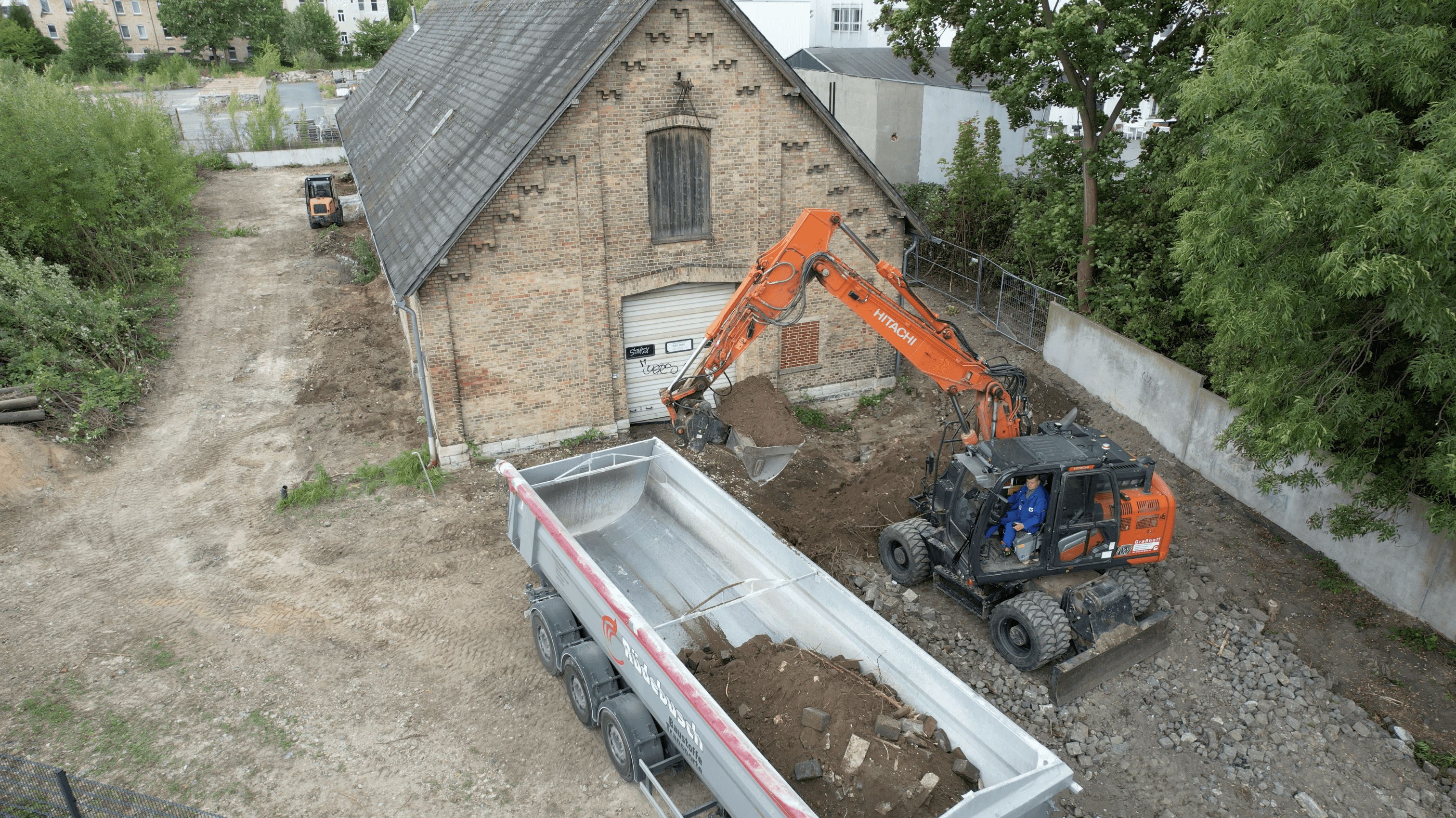

Rückbau im Erdgeschoss
Im Erdgeschoss wurde der Betonboden entfernt, das historische Kopfsteinpflaster freigelegt und die Grundlage für weitere Innenbaumaßnahmen geschaffen.

25. Oktober 2025
Beginn der Geländevorbereitung
Umfeld wurde freigeräumt, Bewuchs entfernt und der unebene, verschmutzte Boden teilweise abgetragen, um eine saubere Grundlage für die Neugestaltung zu schaffen.

15. Dezember 2025
Rückbau im Erdgeschoss
Im Erdgeschoss wurde der Betonboden entfernt, das historische Kopfsteinpflaster freigelegt und die Grundlage für weitere Innenbaumaßnahmen geschaffen.

25. Oktober 2025
Beginn der Geländevorbereitung
Umfeld wurde freigeräumt, Bewuchs entfernt und der unebene, verschmutzte Boden teilweise abgetragen, um eine saubere Grundlage für die Neugestaltung zu schaffen.

15. Dezember 2025
Rückbau im Erdgeschoss
Im Erdgeschoss wurde der Betonboden entfernt, das historische Kopfsteinpflaster freigelegt und die Grundlage für weitere Innenbaumaßnahmen geschaffen.

25. Oktober 2025
Beginn der Geländevorbereitung
Umfeld wurde freigeräumt, Bewuchs entfernt und der unebene, verschmutzte Boden teilweise abgetragen, um eine saubere Grundlage für die Neugestaltung zu schaffen.

15. Dezember 2025
Rückbau im Erdgeschoss
Im Erdgeschoss wurde der Betonboden entfernt, das historische Kopfsteinpflaster freigelegt und die Grundlage für weitere Innenbaumaßnahmen geschaffen.
